青山港及二号明渠综合整治工程 (青山港子项)一标各施工断面逐渐睁开
时间:2017-05-28
泉源:原创文章
宣布:本站编辑

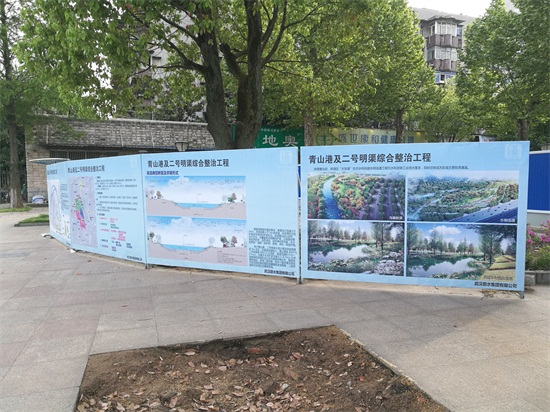

青山港及二号明渠综合整治工程作为海绵树模区重点工程之一,,完工后将周全提升周边区域的排涝能力,,改善周边水质及水生态情形。。。该工程总长2805.8m,,施工一标段全长1551.3米,,总投资约9774万元。。。
三四月份,,因渠道周边的衡宇拆迁,,绿化移栽,,电力管线迁刷新展缓慢,,现场施工断面很是有限。。。项目部一方面与业主及相关单位起劲相同,,加速拆迁,,迁刷新度,,另一方面举行项目策划,,清静、文明施工组织设计等内业事情,,为施工做好准备事情。。。项目部力争创立可能的断面,,完成施工便道修筑约1500㎡,,围堰两道到5月份,,施工断面逐渐睁开,,项目部与时间赛跑,,加速施工进度,,完成便道修筑约700㎡,,围堰一道,,J驳岸桩基平台填土约1500m3,,控制闸粉喷桩约1200m。。。
下一阶段,,凭证制订好的施工方案,,项目部将举行青山公园一号桥的拆除及新建,,并加速便道,,围堰,,控制闸施工,,确保在10月尾前完成渠道通水使命。。。(李怀生 文/图)
