百威路(翠堤路-金花路)蹊径排水工程加速推进南侧辅道形成事情
时间:2017-05-17 泉源:原创文章 宣布:本站编辑

百威路(翠堤路-金花路)蹊径排水工程,,,,位于黄金口工业园区内,,,,设计全长810.76m,,,,工程造价约5860万元,,,,该工程完成后,,,,将为园区的工业生长提供有利的交通条件。。。自2月开工至今,,,,该项目已完成第一阶段南侧排水管道装置事情,,,,第一阶段辅蹊径面结构部分施工以及第二阶段中的小箱梁预制的事情也在加紧举行。。。按工期妄想,,,,将于4月尾完成南侧辅道形成事情。。。

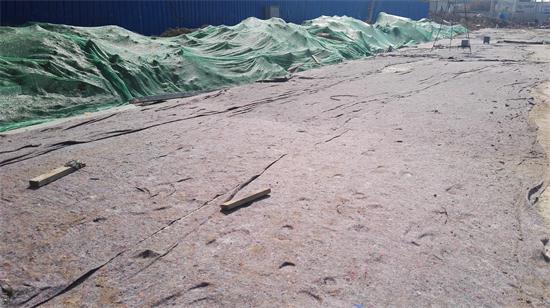

阻止4月份,,,,该工程已完成了D1350雨水管道施工310m、D1800雨水管道施工220m,,,,便道施工400m2 ,,,,现状百威桥南侧辅道土方开挖弃运12000m3、路基换填处理9000m3、辅道下层铺设2000m2,,,,辅道面层浇筑500m2,,,,小箱梁预制18片。。。与此同时,,,,为做好下阶段的现状桥梁拆除事情,,,,该项目部组织专家举行了百威现状桥梁拆除方案专家论证事情,,,,方案获得了专家们的一致认同。。。另外,,,,本月受雨水天气因素影响,,,,工程有所滞后,,,,为确保工程准期完成,,,,该项目部合理安排时间,,,,加大人力、物力以及机械装备的投入,,,,在确保质量和清静的情形下,,,,加班加点举行施工。。。

5月份,,,,百威路(翠堤路-金花路)道排水工程将抓紧桥梁拆除新建和蹊径拆除恢复两个阶段的事情建设,,,,确保在年底顺遂完成施工使命。。。(非凡国际公司  梁勇 文/图)
