罗七南北路(百灵路~琴台大道)刷新工程已完成罗七北路段混凝土路面浇筑施工
时间:2016-08-20 泉源:原创文章 宣布:本站编辑

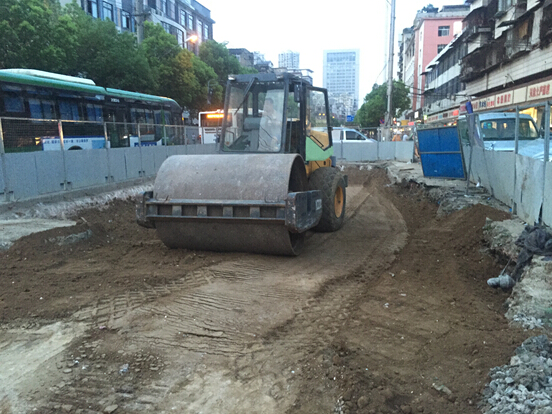

8月,,,,,,罗七南北路(百灵路至琴台大道)刷新工程已完成120m路基处理,,,,,,2700㎡混凝土板块破除与浇筑施工,,,,,,以及200m人行道站卧石、300㎡步砖装置,,,,,,其中罗七北路全段混凝土路面已浇筑完毕。。。。

由于受雨水天气及与交管部分协商未果影响,,,,,,上月工程进度有所滞后,,,,,,为抢赶工期,,,,,,确保施工按妄想举行,,,,,,该项目部统筹安排,,,,,,将断面分为三段同步推进。。。。其中,,,,,,罗七北路(汉阳大道至琴台大道)段已完成1700㎡车行道混凝土浇筑、路面修复事情,,,,,,并拓宽100m人行道,,,,,,该段现可正常通车。。。。同时,,,,,,罗七南路百灵路至汉阳大道段共计完成120m路基处理及1000㎡混凝土浇筑。。。。别的,,,,,,罗七南路墨水湖北路至百灵路段已完成300㎡人行道步砖及60m站卧石装置。。。。由于地处住民区,,,,,,人流及车流量较大,,,,,,因此该项目部只管避开出行岑岭期安排围挡施工,,,,,,以在确保工程进度的同时将对周边住民的影响降到最低。。。。

罗七南北路(百灵路至琴台大道)刷新工程预计使用2个月的时间完成罗七北路余下人行道步砖砌筑及站卧石装置使命,,,,,,并同步推进罗七南路剩余混凝土路板的破除与维修作业。。。。(非凡国际公司 胡茂雄田 文/图)
